*Así lo determinó la Contraloría General al concluir una Actuación Especial originada en una denuncia presentada por una  Asociación Indígena de Vaupés.

*Se trata de recursos de regalías que se dieron como anticipo al contratista.

 La Contraloría General de la República determinó un daño patrimonial de más $10  mil millones de pesos por el uso recursos de regalías que entregó la Gobernación de Vaupés a una Asociación  para adelantar un frustrado proyecto de Mejoramiento y Ampliación de la Infraestructura Aeroportuaria de este departamento.

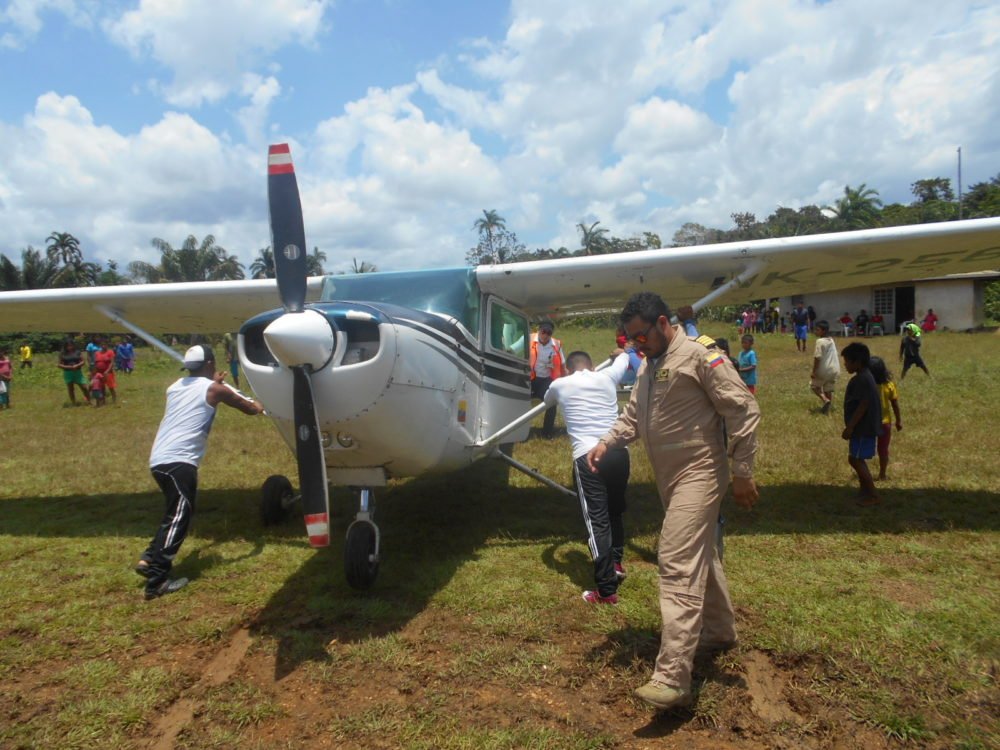

Esto en razón a que las 7 pistas de aterrizaje que se construirían, e iban a beneficiar a comunidades indígenas de la región, quedaron inconclusas y abandonadas.

Una denuncia sobre el tema presentada por la Asociación Indígena de Vaupés llevó a la Contraloría realizar una Actuación Fiscal que concluyó determinando un hallazgo con presunta incidencia fiscal por $10.195.591.978,00.

Las pistas inconclusas están ubicadas en las comunidades indígenas de Tapurucuara, Buenos Aires, Piracuara, Yavaraté, Tiquié, Piedra Ñi y Yapú.

Los auditores de la CGR detectaron deficiencias en la ejecución del proyecto denominado “Mejoramiento y Ampliación de la Infraestructura Aeroportuaria del Departamento del Vaupés”aprobado y viabilizado por el OCAD – Región Llanos –mediante Acuerdo No 005 del 17 de junio de 2015 para ser financiado con recursos del Sistema General de Regalías, siendo su ejecutor la Gobernación de Vaupés.

Irregularidades precontractuales y contractuales

En el marco del proyecto, se suscribió el Contrato Interadministrativo de obra No. 414 de 2015, celebrado de manera directa el 29 de diciembre de 2015, por valor de $20.391.183.956, con la Asociación Regional de Municipios de la Amazonía y de la Orinoquía – ASOMAROQUIA,  en el que se estableció un plazo de ejecución de 8 meses.

Y en marzo de 2016, se le entregó al contratista el 50% de ese valor ($10.195.591.978), a título de anticipo.

A partir de este pago se evidenciaron múltiples situaciones irregulares, las que habían sido iniciadas con  la modalidad de selección utilizada para escoger al contratista. Además, se presentaron numerosas suspensiones y prórrogas en su ejecución.

Es así como se emitieron actos administrativos presuntamente irregulares precontractuales y contractuales, tanto por parte de la Gobernación de Vaupés como del propio contratista, todo esto con el aval del interventor y supervisor.

La  ejecución del contrato de obra,  sumada  al de  interventoría ascendió a $21.648.254.993,00

El contrato fue irregularmente suspendido de manera indefinida por más de un año por parte de la administración departamental por haberse presentado una inhabilidad sobreviniente del contratista, lo que condujo posteriormente al vencimiento de términos del contrato y aún con todo fueron reanudados los términos para pretender el cumplimiento del objeto contractual.

Dos años de ejecución y un avance del 25%

Los ingenieros de la CGR visitaron las pistas de aterrizaje y allí pudieron evidenciar que efectivamente las obras estaban abandonadas, inconclusas y con un avance aproximado del 25 por ciento, sin ninguna pista en funcionamiento, pese a llevar dos años de ejecución contractual, aunque informes de la supervisión indicaban que la obra se encontraba con “un avance mayor del 50%”.

Los informes técnicos de la Contraloría señalan que las especificaciones y las exigencias técnicas que se requieren para el tipo de pistas que se pretendían construir para el aterrizaje de aeronaves DC3, eran ambiciosas desde el mismo proyecto, teniendo en cuenta las condiciones para una zona selvática y de difícil acceso, como son estas 7 comunidades indígenas.

Tal situación se refleja en la ejecución contractual del contrato, en la que no se evidencia la intervención de las obras conforme a las especificaciones técnicas y normas aeronáuticas que se indicaron en el proyecto.

Todo esto llevó a que todas las obras se encuentren inconclusas, abandonas y sin funcionamiento, impidiendo que presten servicio a las comunidades indígenas, que tanto necesitan que llegue transporte de mayor capacidad para la alimentación escolar, servicio médico y otras necesidades básicas.

El daño patrimonial determinado por la Contraloría se traduce en un hallazgo administrativo, con presunta incidencia fiscal y posibles connotaciones penal y disciplinaria.

Artículo anteriorAuditoria de ICONTEC avala sistema de gestión de la calidad de la C.R.A
Artículo siguienteHasta el 7 de diciembre estarán activas las Tarjetas de transporte para estudiantes
Janet Ferreira Profesión: Periodista Estado Civil: Casada Teléfonos: 3014566181 Experticia: Recepción y distribución de daños en La Electrificadora del Atlántico desde el 1 de febrero del 1993 hasta el 31 de diciembre del 1999. Periodista de Magazín Espectacular desde 2011 y hasta el momento sigo colaborando. Jefe de prensa de Gloria Peña para el evento de la celebración de los 65 años de la academia en La Plaza de La Paz. (Lleno total). Celular de Gloria Peña: 3007689926 Jefe de Prensa de Los reyes de la 44 2019, Kelly Restrepo y Pedro Tapias. Con afluencia de publico en todos los eventos. Celular de Edgard Blanco(Presidente): 3016400233 ACTUALMENTE 👉 Soy directora del portal de noticias y temas de actualidad: TE LO CUENTO YA (www.telocuentoya.com) con cuenta en Youtube y en Instagram 👉Soy directora y del Canal de turismo en YouTube “Y pa' dónde vamos?” Formación Académica Periodismo Tecnicor Julio 2014 Visita Médica Persand Barners Diciembre 2009 Formación Complementaria Diplomados: Diplomado Carnaval, Arte, Patrimonio y Desarrollo en la Universidad del Norte, de Barranquilla. Diplomado Liderazgo en las Organizaciones en la Universidad Autónoma de Barranquilla. Seminarios y Talleres: Seminario de Periodismo Ambiental Zoológico de Barranquilla Social Media de Periodismo (Electricaribe). Procesos de Selección Vinculación y Permanencia Laboral en Tecnicor. Sistema de gestión, calidad en Tecnicor. Seguridad y salud Ocupacional en Tecnicor. Desarrollo de Habilidades para el Crecimiento Personal en Tecnicor. Twitter para Negocios. Distintas formas de Narración del Carnaval Barranquilla. Programa Gestión de los Recursos Naturales para la Sostenibilidad Regional Janet Ferreira Teléfonos: 3014566181 Experticia: Recepción y distribución de daños en La Electrificadora del Atlántico desde el 1 de febrero del 1993 hasta el 31 de diciembre del 1999. Señora Atlántico 2009 Actriz en novelas como : El Joe y Niche de Caracol tv Periodista de Magazín Espectacular desde 2011 y hasta el momento sigo colaborando. Jefe de prensa de Gloria Peña para el evento de la celebración de los 65 años de la academia en La Plaza de La Paz. (Lleno total). Jefe de Prensa de Los reyes de la 44 2019, Kelly Restrepo y Pedro Tapias. Con afluencia de publico en todos los eventos. Celular de ACTUALMENTE 👉 Soy directora del portal de noticias y temas de actualidad: TE LO CUENTO YA (www.telocuentoya.com) con cuenta en Youtube y en Instagram 👉Soy directora y del Canal de turismo en YouTube “Y pa' dónde vamos?” Formación Académica Periodismo Tecnicor Julio 2014 Visita Médica Persand Barners Diciembre 2009 Formación Complementaria Diplomados: Diplomado Carnaval, Arte, Patrimonio y Desarrollo en la Universidad del Norte, de Barranquilla. Diplomado Liderazgo en las Organizaciones en la Universidad Autónoma de Barranquilla. Seminarios y Talleres: Seminario de Periodismo Ambiental Zoológico de Barranquilla Social Media de Periodismo (Electricaribe). Procesos de Selección Vinculación y Permanencia Laboral en Tecnicor. Sistema de gestión, calidad en Tecnicor. Seguridad y salud Ocupacional en Tecnicor. Desarrollo de Habilidades para el Crecimiento Personal en Tecnicor. Twitter para Negocios. Distintas formas de Narración del Carnaval Barranquilla. Programa Gestión de los Recursos Naturales para la Sostenibilidad Regional

DEJA UNA RESPUESTA

Por favor ingrese su comentario!
Por favor ingrese su nombre aquí
